Termin realizacji:
08.2016 – 12.2016
Inwestor:
PKP Polskie Linie Kolejowe S.A. Zakład Linii Kolejowych w Tarnowskich Górach
Główny wykonawca:
Przedsiębiorstwo Napraw i Utrzymania Infrastruktury Kolejowej
w Krakowie Spółka z o.o.
Zakres wykonanych prac:
1. Wiadukt w km 2,975:
- rozbiórka toru kolejowego na obiekcie
- iniekcja przyczółków
- wypiaskowanie powierzchni przyczółków i przęseł
- naprawa zaprawami PCC powierzchni przyczółków i przęseł
- pokrycie przyczółków i przęseł farbami ochronnymi
- konserwacja łożysk
- zabudowa nawierzchni kolejowej na obiekcie
- odtworzenie bezpośredniego mocowania szyn na obiekcie
- naprawa odwodnienia za ściankami żwirowymi we wszystkich torach wraz z zabudową korytek skarpowych
- wymiana podkładów drewnianych twardych zbrojonych z przytwierdzeniem typu K przed i za konstrukcją
- opracowanie dokumentacji projektowej i powykonawczej
2. Most w km 17,939:
- rozbiórka nawierzchni toru kolejowego na obiekcie w torach nr 1, 2 i 3 wraz z wyposażeniem
- demontaż mostownic w torach
- demontaż konstrukcji przęsła pod torem nr 3 wraz z mostownicami
- demontaż kładki dla pieszych przy torze nr 1
- rozbiórka toru kolejowego na dojazdach w torach nr 1 2

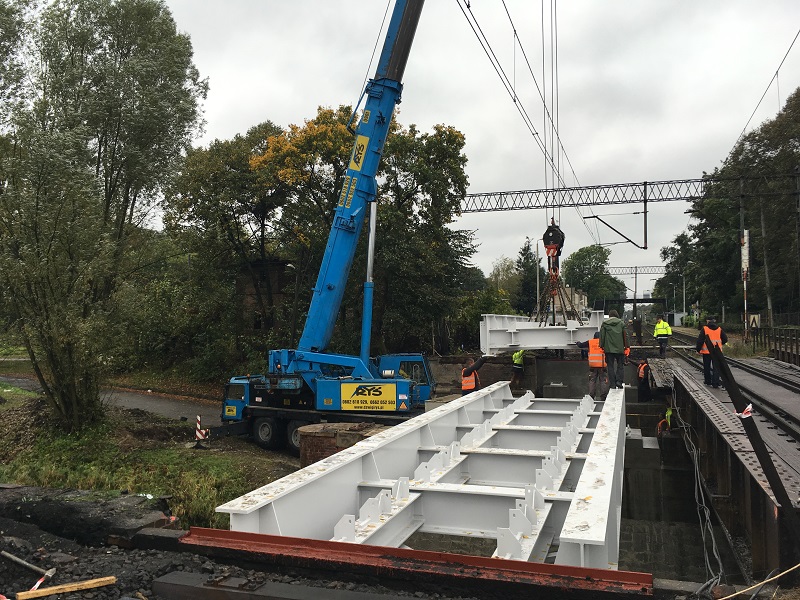

- wymiana przęseł stalowych w torach nr 1 i 2 na przęsła stalowe z chodnikiem służbowym po zewnętrznej stronie toru nr 2 i chodnikiem użytku publicznego o świetle min 150 cm
- zabezpieczenie antykorozyjne konstrukcji stalowej
- zabudowa stołeczków wraz z podkładami centrującymi pod mostownice w torach nr 1 i 2
- montaż nowych mostownic w torach nr 1 i 2
- wypiaskowanie powierzchni przyczółków
- naprawa zaprawami PCC powierzchni przyczółków
- pokrycie filarów i przyczółków farbami ochronnymi
- wzmocnienie filarów
- przebudowa przyczółków, ław i ciosów podłożyskowych dla zabudowy nowych przęseł w torze nr 1 i 2
- zabudowa łożysk
- odbudowa nawierzchni kolejowej na obiekcie w torze nr 1 i 2 wraz z wyposażeniem
- wykonanie drenażu
- odbudowa nawierzchni kolejowej na dojazdach
- zabudowa odbojnic
- wykonanie stref przejściowych

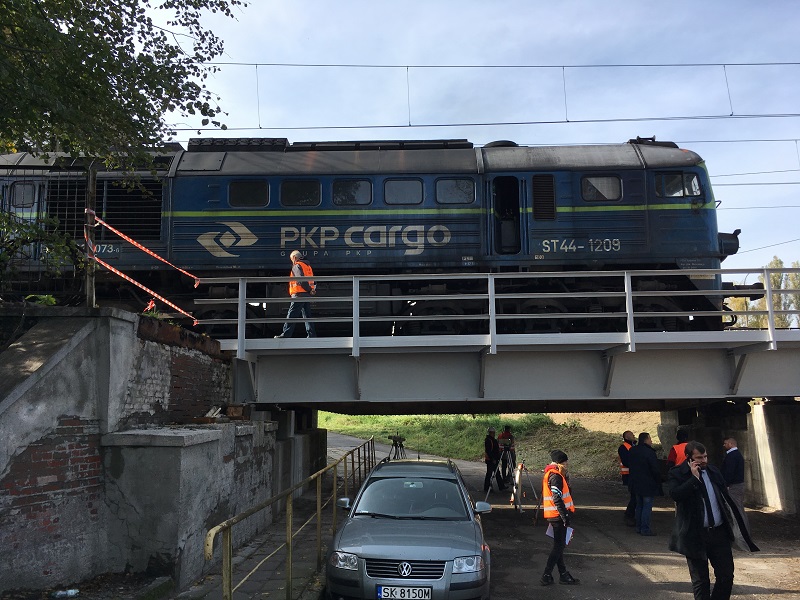

- próbne obciążenie
- uszynienie barierek
- zabudowa poręczy na przyczółkach po zdemontowanym torze nr 3
- wymiana podkładów drewnianych twardych nowych przed i za obiektem inżynieryjnym
- opracowanie dokumentacji projektowej i powykonawczej
3. Most w km 18,239:
- rozbiórka nawierzchni toru kolejowego na obiekcie wraz z wyposażeniem
- demontaż mostownic
- rozbiórka toru kolejowego na dojazdach
- oczyszczenie i zabezpieczenie antykorozyjne konstrukcji stalowych pod torami 1 i 2 wraz z poręczami
- wymiana nadmiernie skorodowanych nitów
- zabudowa stołeczków wraz z podkładami centrującymi pod mostownice w torach nr 1 i 2
- iniekcja przyczółków
- wypiaskowanie powierzchni przyczółków i filara
- naprawa zaprawami PCC powierzchni przyczółków i filara
- pokrycie filara i przyczółków farbami ochronnymi
- konserwacja łożysk
- odbudowa nawierzchni kolejowej na obiekcie wraz z wyposażeniem
- zabudowa pomostu chodników nową dyliną drewnianą
- wykonanie drenażu
- wymiana mostownic
- odbudowa nawierzchni kolejowej na dojazdach
- zabudowa odbojnic
- wykonanie stref przejściowych
- uszynienie konstrukcji przęseł
- wymiana podkładów drewnianych twardych nowych przed i za obiektem inżynieryjnym
- dostosowanie balustrad do obowiązujących przepisów
- regulacja toru w planie i profilu przed i za remontowanym obiektem
- opracowanie dokumentacji projektowej i powykonawczej
4. Most w km 29,862:
- wymiana mostownic typu II
- zabudowa stołeczków wraz z podkładami centrującymi pod mostownicami
- zabezpieczenie antykorozyjne pasów górnych
- demontaż dyliny na chodnikach służbowych oraz zabudowa w ich miejsce kratek WEMA
- wymiana podkładów drewnianych twardych nowych przed i za obiektem inżynieryjnym
- demontaż i montaż szyn odbojnicowych
- regulacja toru w planie i profilu przed i za remontowanum obiektem
- opracowanie dokumentacji projektowej i powykonawczej
