Termin realizacji:
06.2012 – 09.2012
Inwestor:
PKP Polskie Linie Kolejowe SA Centrum Realizacji Inwestycji Oddział Południowy
Główny wykonawca:
Przedsiębiorstwo Budownictwa Specjalistycznego „TRANSKOL” Sp. z o.o.
Zakres wykonanych prac:

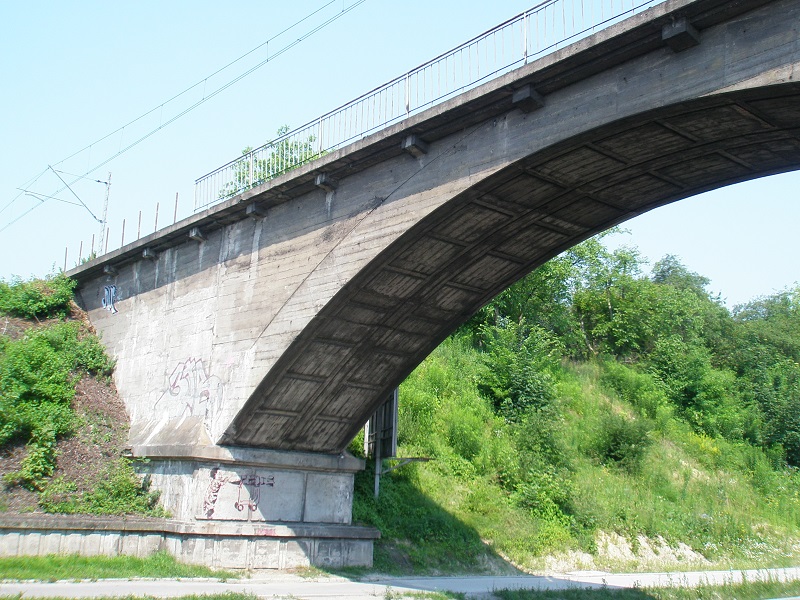

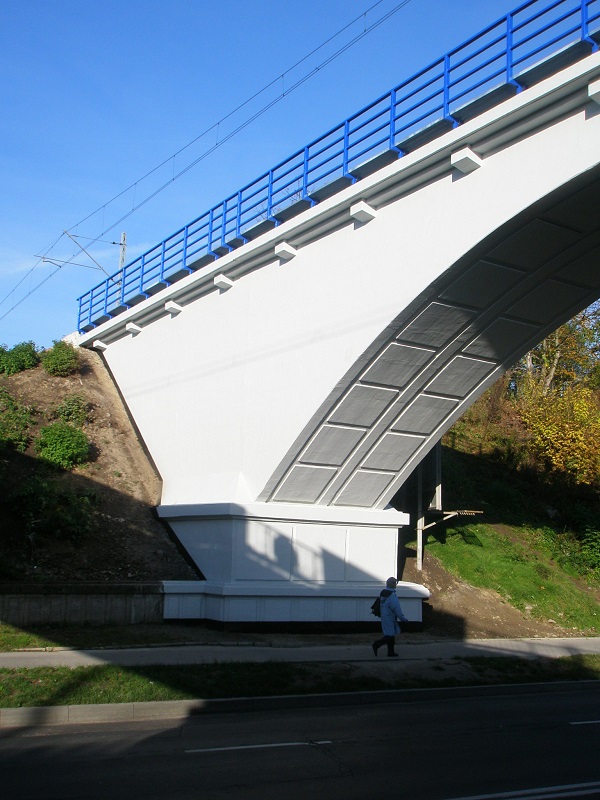

1. Wiadukt sklepiony nad ul. Armii Krajowej w km 2,302:
- nadbudowa parapetów
- montaż nowych poręczy na całym obiekcie
- oczyszczenie całej powierzchni przęsła, podpór i skrzydeł, iniekcja pęknięć, uzupełnienie ubytków betonu oraz zabezpieczenie antykorozyjne powierzchni betonowych
- wycięcie krzaków i drzew ze stożków i skarp wraz z umocnieniem stożków
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
2. Wiadukt masywny nad ul. Radzikowskiego w km 2,911:
- iniekcja pęknięć i wycieków z konstrukcji nośnej i podpór
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
3. Przepust ramowy w km 3,105:
- oczyszczenie parapetów, skrzydeł i ścian czołowych z uzupełnieniem ubytków betonu
- odmulenie części przelotowej oraz wlotu i wylotu, wycięcie roślinności i krzewów ze skarp
4. Most masywny nad potokiem Soduł w km 4,308
- oczyszczenie powierzchni podpór, przęseł i skrzydeł wraz z uzupełnieniem ubytków betonu i zabezpieczeniem odkrytego zbrojenia
- zabezpieczenie antykorozyjne powierzchni betonowych oraz poręczy,
- uporządkowanie skarp wraz z wycięciem roślinności
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
5. Przepust ramowy w km 5,796:
- odmulenie części przelotowej, oczyszczenie zasypanych wlotu i wylotu, wycięcie krzewów ze skarp

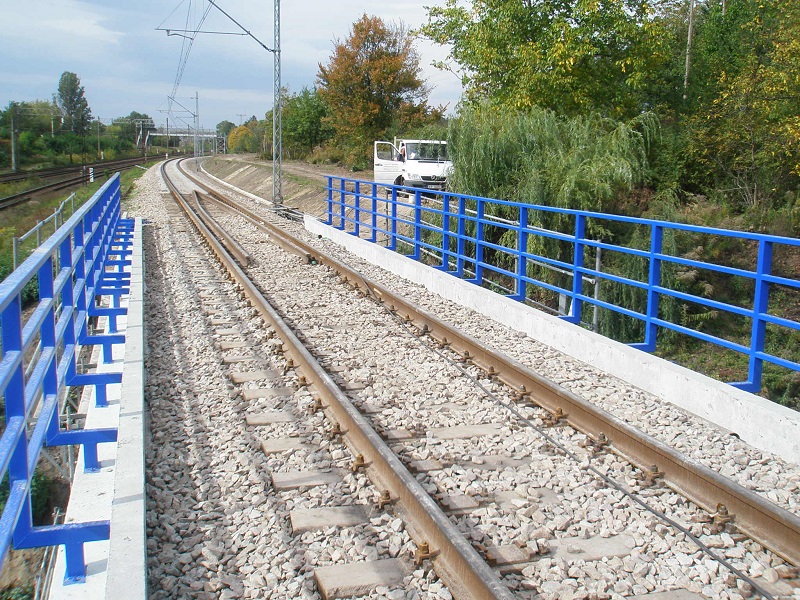

6. Most sklepiony nad rzeką Białuchą w km 6,202:
- wymiana izolacji poziomej przęsła
- oczyszczenie całej powierzchni przęsła, podpór i skrzydeł, iniekcja pęknięć, uzupełnienie ubytków betonu oraz zabezpieczenie antykorozyjne powierzchni betonowych
- wycięcie krzaków i drzew ze stożków i skarp
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
7. Wiadukt masywny nad ul. Górnickiego w km 6,442:
- malowanie poręczy
- wycięcie krzaków i roślinności ze stożków i skarp
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
8. Most sklepiony w km 6,527:
- oczyszczenie parapetów i skrzydeł z wysiewek i roślinności
- oczyszczenie dna potoku na wlocie i wylocie, wycięcie drzew i krzewów ze stożków, skarp i koryta potoku
9. Wiadukt masywny w km 6,768:
- wymiana izolacji poziomej przęsła
- wykonanie szczelnych dylatacji
- oczyszczenie całej powierzchni przęsła, podpór i skrzydeł, iniekcja pęknięć, uzupełnienie ubytków otuliny zbrojenia oraz zabezpieczenie antykorozyjne powierzchni betonowych
- wycięcie krzaków i drzew ze stożków i skarp
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
10. Wiadukt masywny nad ul. Dożynkową w km 6,930:
- zabezpieczenie antykorozyjne poręczy
- uszczelnienie dylatacji
- wycięcie krzaków ze stożków i skarp
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
11. Przepust sklepiony w km 7,700:
- uporządkowanie skarp nasypu
- oczyszczenie wlotu i wylotu
12. Wiadukt masywny nad ul. 29-Listopada w km 7,935:
- uporządkowanie skarp i stożków
- zabudowa ogranicznika niskonapięciowego w układzie otwartym
13. Przepust masywny w km 8,221:
- uzupełnienie ubytków betonu w ścianie czołowej
- udrożnienie przepustu
- oczyszczenie wlotu i wylotu
14. Przepust w km 31,851 :
- odmulenie części przelotowej
- oczyszczenie wlotu i wylotu
- wycięcie krzewów ze skarp
